営業のAI化「削減効果」の正しい測り方|協定標準時間×件数という実務解【2026年版】
目次
「AIを入れて月40時間削減できました」——この数字、どうやって測ったのか説明できるでしょうか。
AI導入の費用対効果を検討するとき、ほぼ全ての企業がつまずくのが「削減効果の測り方」です。効果が測れないから投資判断ができない。導入後も「本当に効果があったのか」を経営に説明できない。成果報酬型の契約なら、測り方の曖昧さがそのまま支払いをめぐる紛争リスクになります。
当社はFDE伴走支援という「削減価値に連動して支払う」サービスを設計する過程で、この問題を正面から扱ってきました。本記事では、その結論である「協定標準時間×件数」方式を、考え方から具体的な数字まで公開します。
この記事の要点
- 導入前の作業時間は原理的に正確に測れない(記録がない・属人差・申告バイアス)
- 解決策は「正確に測る」のをやめ、保守的な協定値を契約前に合意して計算根拠にすること
- 件数はCRMや実行ログで機械的にカウントする(自己申告を使わない)
- 営業3名チームで年間削減価値 約75万円(約210時間)が実測ベースのモデルケース
- この方式なら成果報酬型の契約でも金額で揉めない
なぜ「導入前の時間」は測れないのか
削減効果=(導入前の作業時間 − 導入後の作業時間)×件数×時給。式は単純ですが、最初の項が測れません。理由は4つあります。
| 問題 | 内容 |
|---|---|
| 記録が存在しない | 手作業にログはない。「商談準備に何分かけていたか」を後から正確に出せる会社はほぼない |
| 属人差 | ベテランと新人で同じ作業に3倍の差がつく。案件の難度でも変わる |
| 申告バイアス | 「観測されると行動が変わる」。日報・自己申告は主観と記憶に依存する |
| 利害の対立 | 導入前の時間を大きく申告するほど「削減効果」が大きく見える構造そのものが、数字を歪ませる |
つまり「導入前後を実測して比較する」というアプローチは、最初から成立していないのです。ここを曖昧にしたままROIを計算するから、経営会議で数字の信頼性を突っ込まれ、導入後は「効果があった気がする」で終わります。
解決策|「協定標準時間」に変換して契約事実にする

当社の結論はこうです。
正確に測るのをやめる。代わりに「保守的なみなし時間」を事前に合意し、それを計算の固定値にする。
保険の約定価額や、人材紹介の理論年収と同じ発想です。「真の値」を追いかけるのではなく、双方が納得できる控えめな値を先に固定してしまえば、後から揉めようがありません。

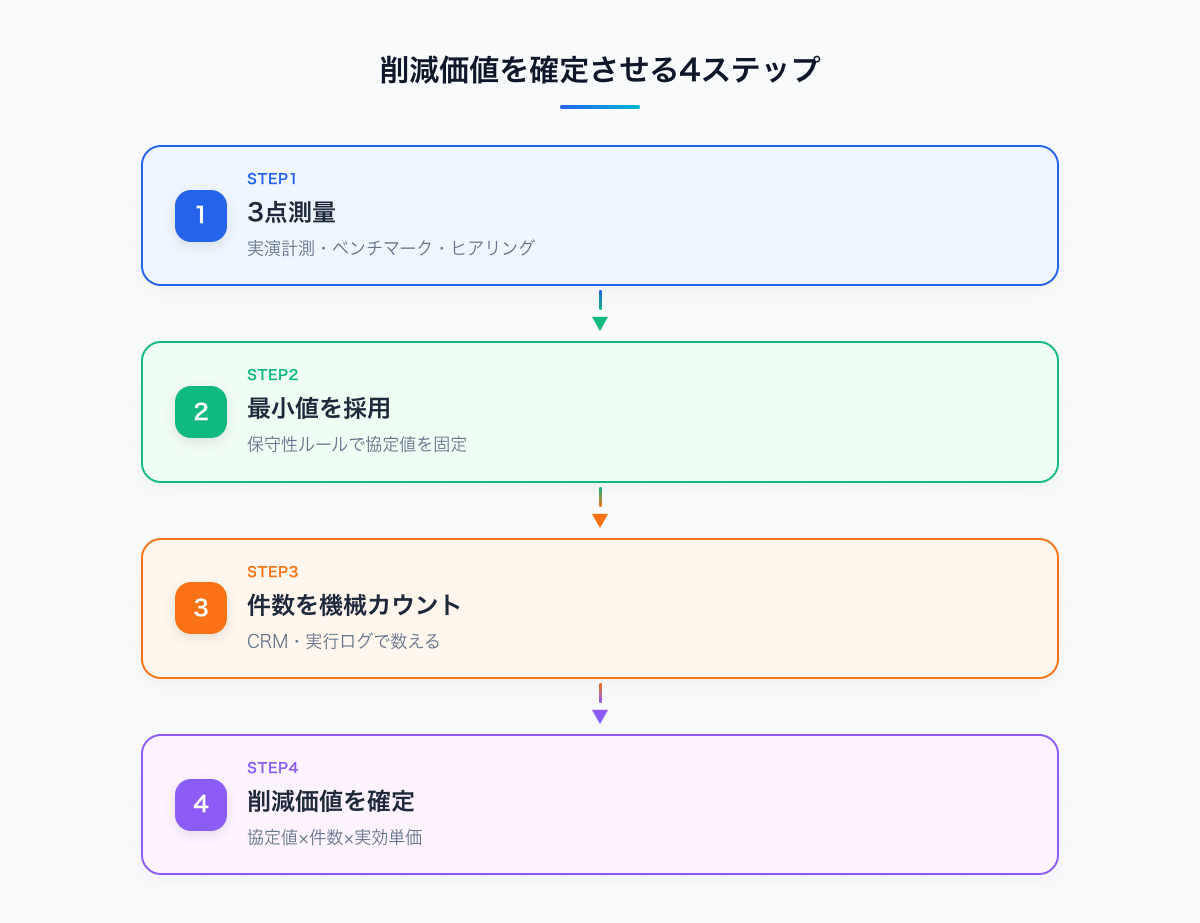

協定値の決め方(3点測量)
当社では、協定標準時間を次の3つの方法で見積もり、最も小さい値を採用します。
- 実演計測:その業務を実際に1〜数件やってもらい、時間を測る
- 業界ベンチマーク:公開されている業務時間の調査データと突き合わせる
- 担当者ヒアリング:現場の体感値を聞く(ただし採用は最小値)
3つのうち最小値を採る「保守性ルール」がポイントです。ベンダー側が常に控えめな数字を使うことで、顧客は絶対に損をせず、数字への信頼が生まれます。
件数は機械でカウントする
もう1つの変数である「件数」は、人の申告を一切使わず、システムのログで数えます。
- 商談準備の資料 → CRMに登録された商談件数・生成されたファイル数
- メール作成 → 送信ログ
- 議事録 → 録画・文字起こしの実行ログ
「協定標準時間(契約で固定)×件数(機械カウント)」——この式には主観が入る余地がありません。だから成果報酬型の支払い根拠にも使えます。
モデルケース|営業チーム規模別の削減価値

この方式で試算した、当社FDE伴走支援の実測ベースのモデルケースです(商談準備・議事録・SFA入力・リスト作成・メール作成など、営業まわりの定型業務をAI化した場合)。

| チーム規模 | 年間削減時間 | 年間削減価値 |
|---|---|---|
| 営業3名 | 約210時間 | 約75万円 |
| 営業6名 | 約360時間 | 約125万円 |
| 営業12名 | 約730時間 | 約255万円 |
例えば「商談準備の自動化」1本なら、月40件×削減時間の協定値で年間の削減価値を算出します。業務1本ごとに数字が出るので、どの業務から着手すべきかの優先順位づけにもそのまま使えます。
大事なのは、この数字が「AIすごい」の演出ではなく、保守的な協定値の積み上げだということです。実際の効果はこれを上回ることが多いですが、上回った分は全て顧客側の取り分になります。
この測り方が変える3つのこと
1. 投資判断が「1年で回収できるか」で語れる
削減価値が年間75万円と確定すれば、投資額との比較は単純な割り算です。企業のIT投資は「1年で回収」が優良ラインとされており、判断基準が明確になります。
2. 成果報酬型の契約が成立する
当社のFDE伴走支援は、この協定値方式を土台に「協定した年間削減価値の40%だけを、成果を確認してから支払う」料金にしています。実装後30日の実測確認を経て請求し、確認できなければ請求しない——測り方が固まっているから、この契約が可能になります。
3. 社内の説明コストが消える
「なぜこの数字なのか」に、契約書と機械カウントのログで答えられます。経営会議・稟議・監査、どこに出しても崩れない数字です。
まとめ|測れないものを測ろうとしない
AI導入の効果測定で消耗している会社の多くは、「正確に測る」という不可能な目標に向かっています。実務の答えは逆で、測れない部分は保守的に固定し、測れる部分(件数)だけを機械で測る。これだけで、投資判断も、導入後の評価も、成果報酬の支払いも、全てが一本の線でつながります。
自社の営業業務にこの方式を当てはめるといくらになるのか——無料FDE診断では、AI化できる業務の洗い出しと削減価値・実装フィーの見積をA4一枚でお渡ししています。
よくある質問
Q. 協定値が実態とズレていたらどうなりますか?
保守性ルール(3点測量の最小値採用)により、ズレは基本的に「実際の削減の方が大きい」方向に出ます。その差分は全て顧客の取り分です。また業務量や体制が変わった場合は、四半期ごとのレビューで再測量・再協定します。
Q. 削減時間の時給換算には何を使いますか?
対象業務を担当する人の実際の人件費水準をベースに、会社負担(社会保険等)を含めた実効単価で協定します。ここも契約前に双方で合意する協定値の一部です。
Q. 「削減した時間で何をするか」まで面倒を見てもらえますか?
削減時間の再配分(商談・戦略業務への振り向け)は導入設計の一部として扱います。時間を空けるだけでは売上は増えないため、削減した時間の使い途までを含めて業務設計するのが実務です。
Q. 売上への効果(アポ増・受注増)はどう測りますか?
売上系は削減系と分けて設計します。フォーム営業やメール配信など「すでに行っている施策のAI自動化」から生まれた有効商談・受注を、CRM上で機械カウントする方式です。削減系(協定値×件数)と混ぜないことが、数字の信頼性を保つコツです。
---
